9月10日下午,再次完成现场所有生产准备工作检查后,陈健站在500千伏惠泉变门口“翘首以盼”。就在20分钟前,国网无锡供电公司500千伏变电运检中心的工作群里弹出了消息:装载着4号主变C相低压侧套管的运输车几经波折终于进入无锡地区境内,即将抵达现场!
陈健告诉记者,原计划7号在完成主变所有附件安装后,就可立即开展抽真空、注油及热油循环等后续调试工作。可是在当天安装前,陈健在进行低压侧套管外观检查时,敏锐地发现其中一支低压侧套管底部绝缘筒体内部有明显黑色碳化痕迹,不符合安装标准。他随即叫停现场所有工作,将该隐患上报。

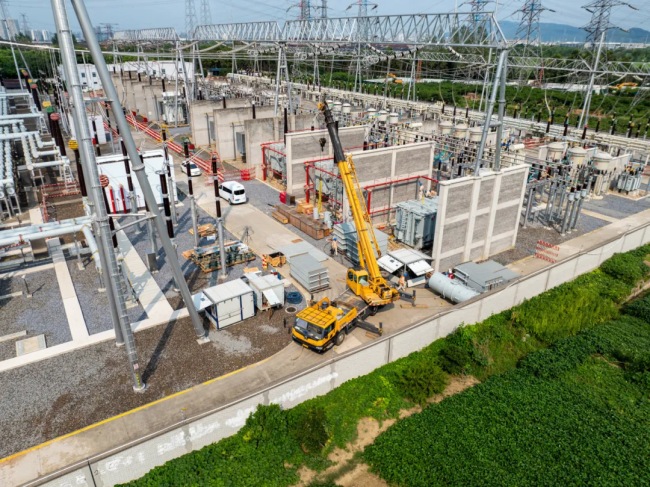

500千伏惠泉变位于无锡西部,目前共有三台500千伏主变。随着无锡地区电网负荷的持续增长,惠泉分区电网变电容量出现约1061MVA的缺口,原有主变供电压力巨大。
为持续提升片区的供电可靠性和供电质量,助力周边企业用户持续发展壮大,惠泉变4号主变扩建势在必行。此外220千伏拈花湾变预计在今年下半年投运,惠泉变有两回出线需要配合施工,若4号主变不能如期投运,将会影响拈花湾变的后续施工。
为了尽量缩短工期,确保主变如期顺利投运,在更换的套管抵达之前,现场作业人员争分夺秒,完成了除隐患套管外所有附件的安装,并做好了所有套管就位前的生产准备工作,只等套管到位便可立即安装。
下午4时,套管终于抵达现场,现场作业人员指引车辆按照预定进站路线,缓缓驶向指定地点。检修人员陈健带着青年员工陈泽华仔细检查了新套管外观,确认瓷套外观无脏污、无锈蚀,且无裂纹伤痕,“虽然时间紧,但千万不能忙中出错。”再三确认无误后,套管吊装正式开始。

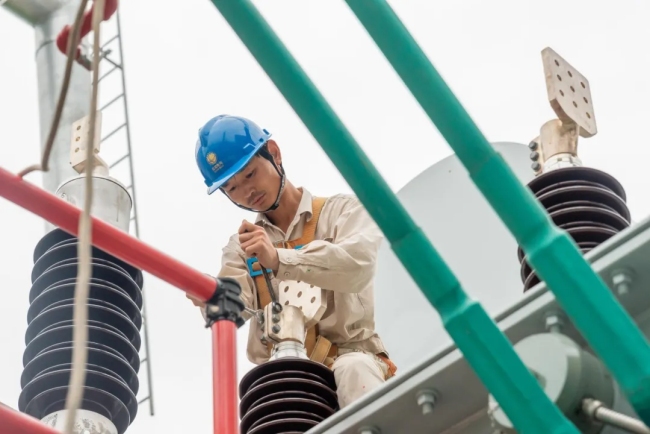

二人一同系好安全带,小心翼翼地向主变顶部攀爬,紧盯着在空中缓缓移动的套管,“再慢一些,稳一点。”“离得有些近了,向左一些。”主变上方不断传来向下方传递信号的声音,高空组、地勤组及吊车组完美配合,套管完美避开已安装到位的其他附件,在空中缓缓接近预留位置。

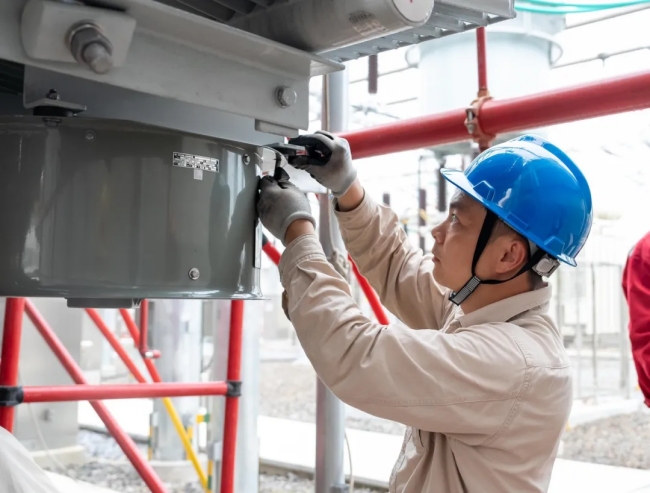

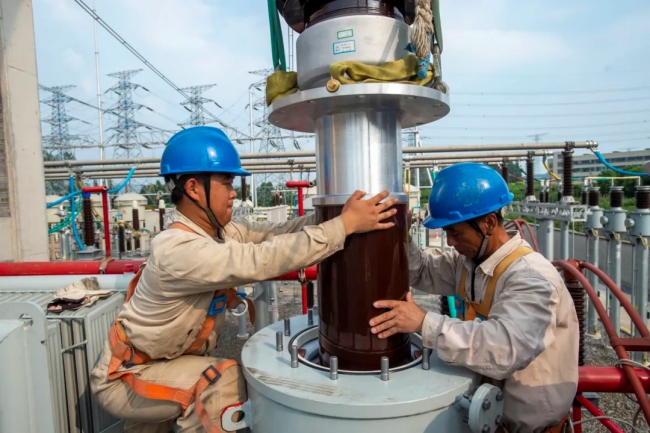

在主变上方,检修人员从空中接过套管,根据下方卡口,不断在空中调整着套管角度。由于主变内部构件绝缘要求非常高,不宜长时间暴露,要求套管“快、准、狠”,精确到位。只见陈健猫下身子,俯在套管斜下方,一边观察着套管的位置,一边指挥着作业人员调整套管入座角度,随着“啪嗒”一声脆响,套管精准入座。随后,作业人员按照原定分工,紧螺丝、打力矩,各个工序有条不紊地进行。
夕阳西下,晚霞染红了天边的云彩,在太阳落山前,检修人员圆满完成了主变所有附件的安装。“抓紧时间确认所有管道、阀门和接头的密封性,今晚一定要开始抽真空。”他们抹了把额头上的汗水,又紧锣密鼓地投入新一轮的工作,不远处,盒饭早已悄悄变凉。
